陜西發改委通報:全省整縣光伏并網率僅6%2023-02-27 10:16來源:gessey瀏覽數:248次

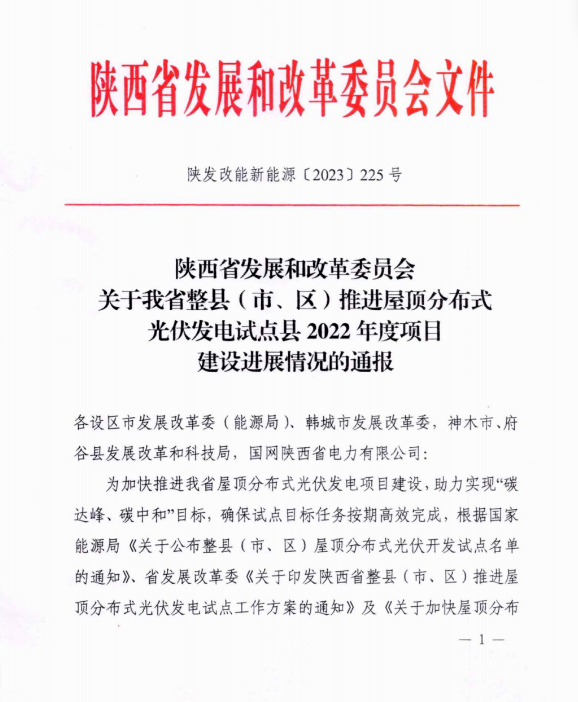

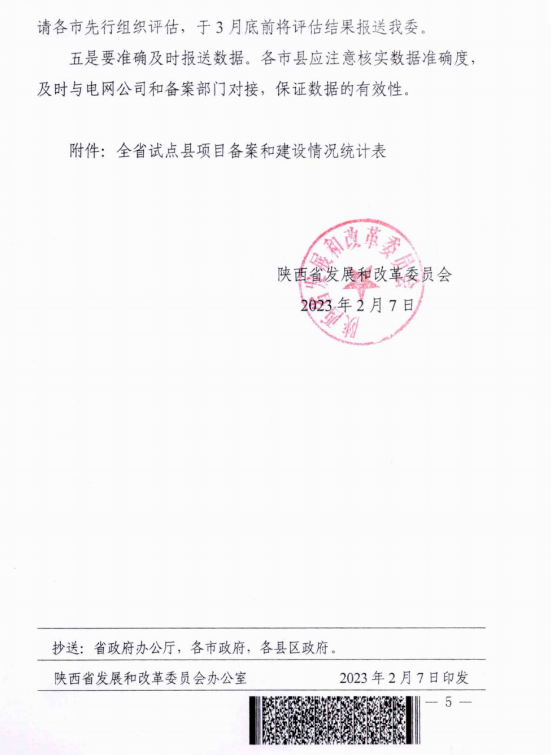

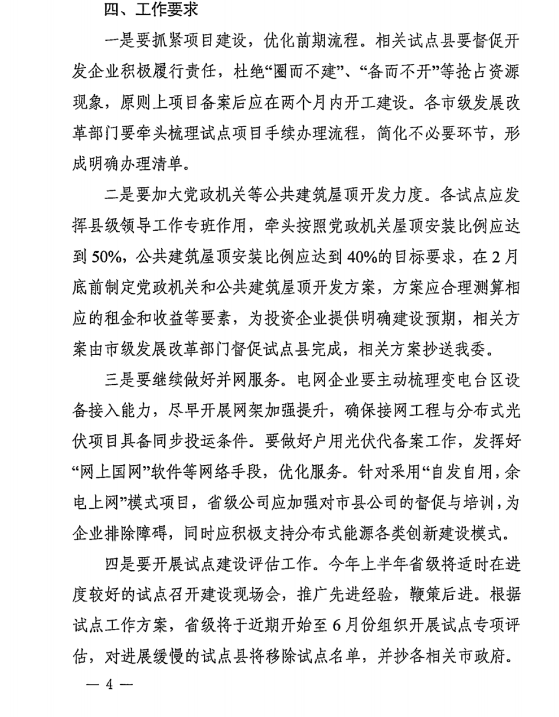

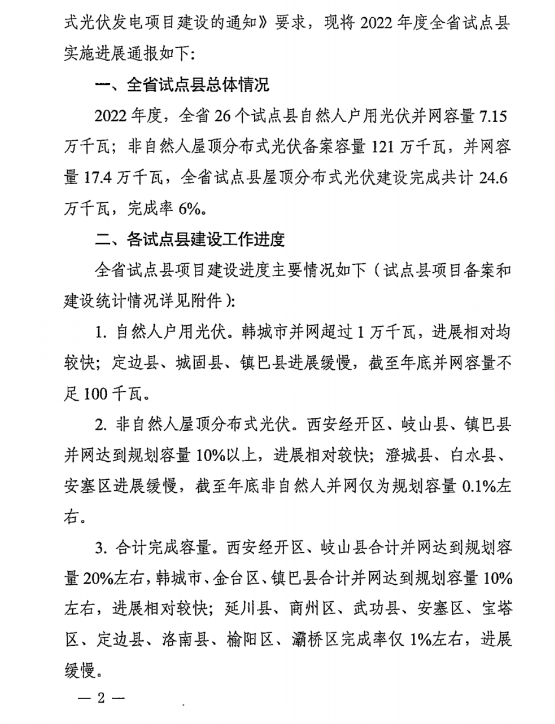

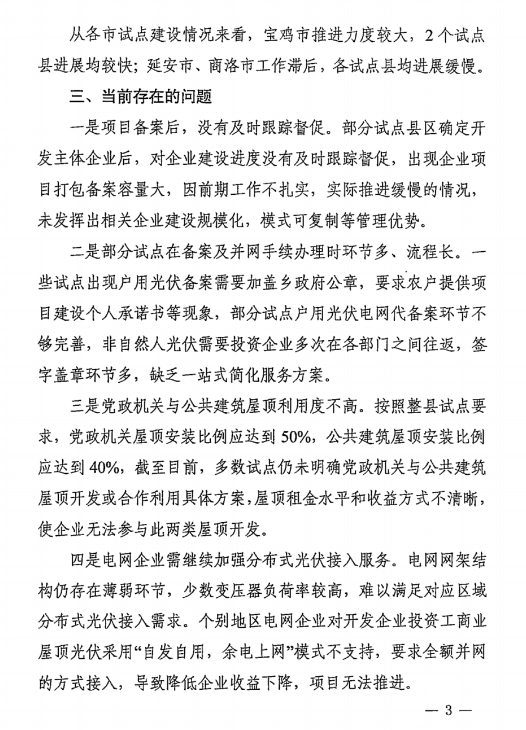

近日,陜西省發改委發布了《關于我省整縣(市、區)推進屋頂分布式光伏發電試點縣2022年度項目建設進展情況》的通報。通報指出,2022年度,全省26個試點縣自然人戶用光伏并網容量7.15 萬千瓦;非自然人屋頂分布式光伏備案容量121萬千瓦,并網容量17.4萬千瓦,全省試點縣屋頂分布式光伏建設完成共計24.6萬千瓦,完成率6%。 從各市試點建設情況來看,寶雞市推進力度較大,2個試點縣進展均較快;延安市、商洛市工作滯后,各試點縣均進展緩慢。具體如下: 1. 自然人戶用光伏。韓城市并網超過1萬千瓦,進展相對均 較快;定邊縣、城固縣、鎮巴縣進展緩慢,截至年底并網容量不足100千瓦。 2. 非自然人屋頂分布式光伏。西安經開區、岐山縣、鎮巴縣 并網達到規劃容量10%以上,進展相對較快;澄城縣、白水縣、 安塞區進展緩慢,截至年底非自然人并網僅為規劃容量0.1%左右。 3. 合計完成容量。西安經開區、岐山縣合計并網達到規劃容 量20%左右,韓城市、金臺區、鎮巴縣合計并網達到規劃容量10% 左右,進展相對較快;延川縣、商州區、武功縣、安塞區、寶塔 區、定邊縣、洛南縣、榆陽區、灞橋區完成率僅1%左右,進展緩慢。 陜西發改委表示,當前存在項目備案后,沒有及時跟蹤督促;部分試點在備案及并網手續辦理時環節多、流程長;黨政機關與公共建筑屋頂利用度不高;電網企業需繼續加強分布式光伏接入服務等問題。 2月22日,陜西省榆林市發改委轉發了文件,并對存在問題提出如下要求: 一、加快備案,抓緊推進項目建設。各區縣要加快梳理項目手續辦理清單,抽調專人辦公,提供“一站式”服務。督促開發企業在項目備案后兩個月內必須開工建設,抓緊推進項目建設。 二、加大黨政機關等公共建筑屋頂開發力度。按照整縣試點要求,黨政機關屋頂光伏安裝比例應達到50%,公共建筑屋頂光伏安裝比例應達到40%,各縣區要在2月底前制定黨政機關和公共建筑屋頂開發方案,向我委報備留檔。 三、做好并網保障服務。國網榆林供電公司要督促各縣區供電局及時受理并網申請,確保屋頂分布式光伏項目全部及時并網。 四、開展試點建設專項評估。根據試點工作方案,省上將于近期組織開展試點專項評估工作,請各縣區先行組織開展專項評估,于3月中旬將評估結果報送榆林市發改委。
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@nshw.net申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
